Zoals jullie weten zijn we bezig met een grote verbouwing/renovatie. De kleedlokalen worden opgeknapt en de vloeren van de kleedlokalen, zwembad en relaxruimte worden vernieuwd. Hieronder nemen we je mee in de werkzaamheden.
Slopen/demonteren:

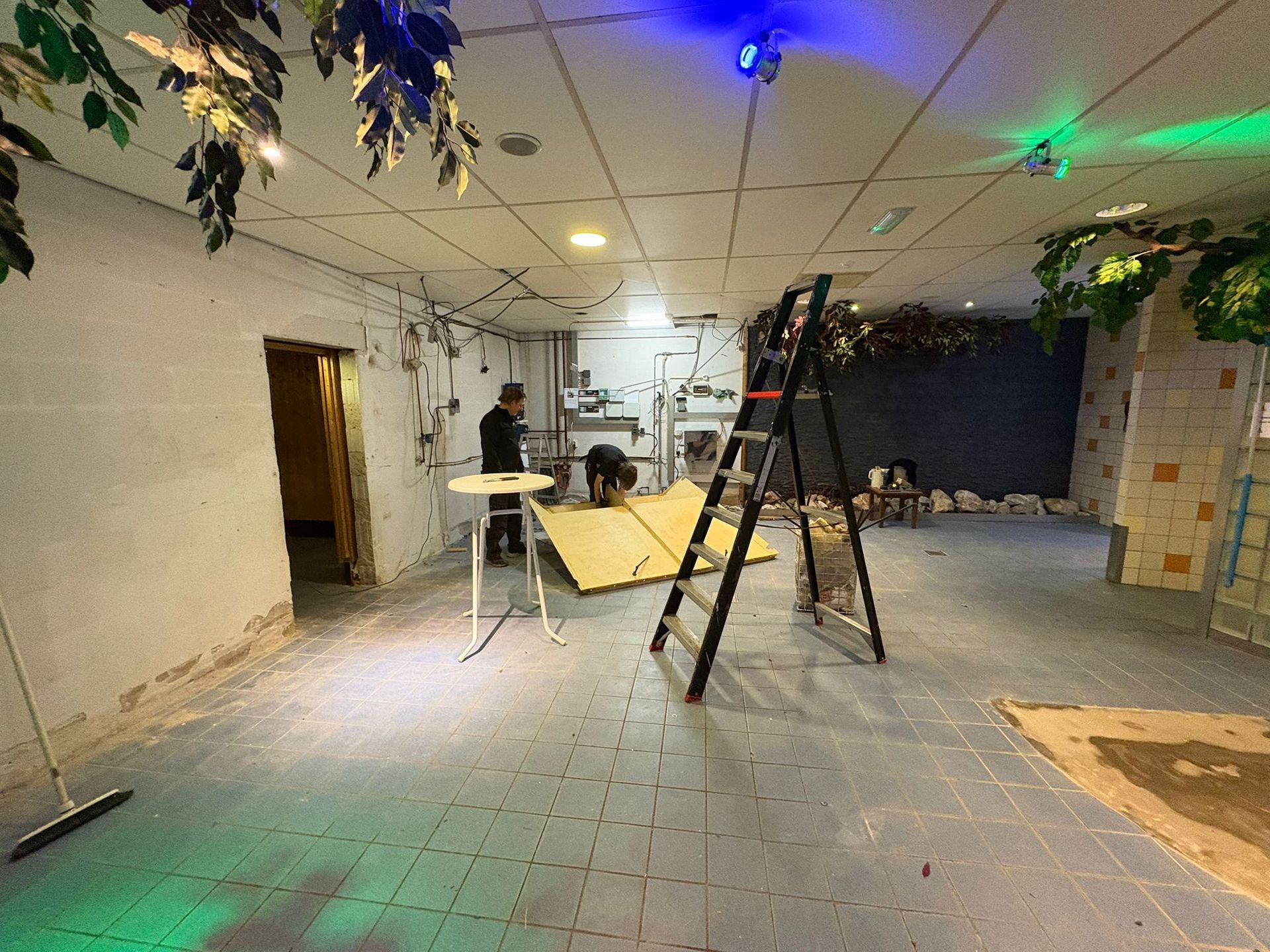

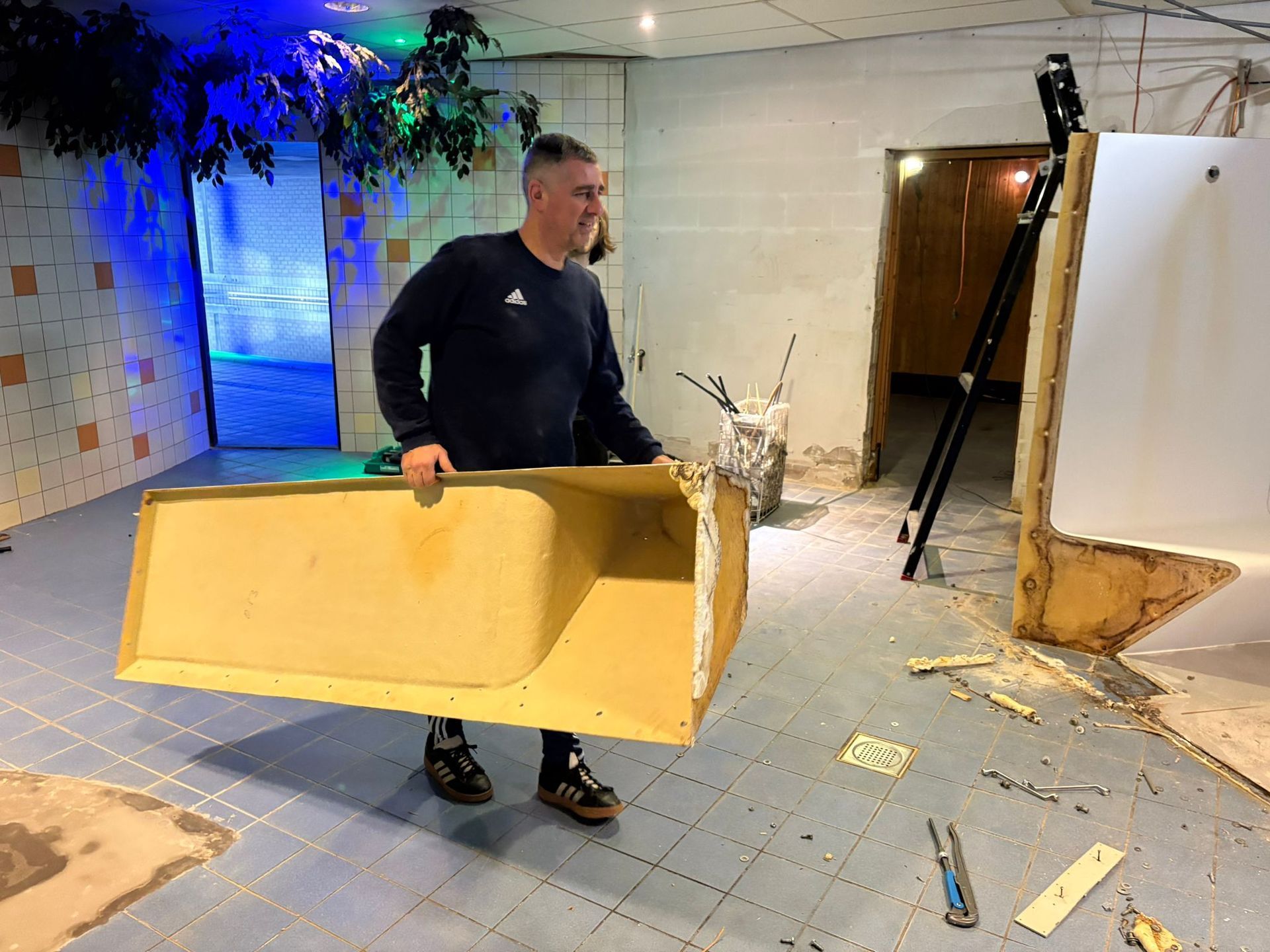

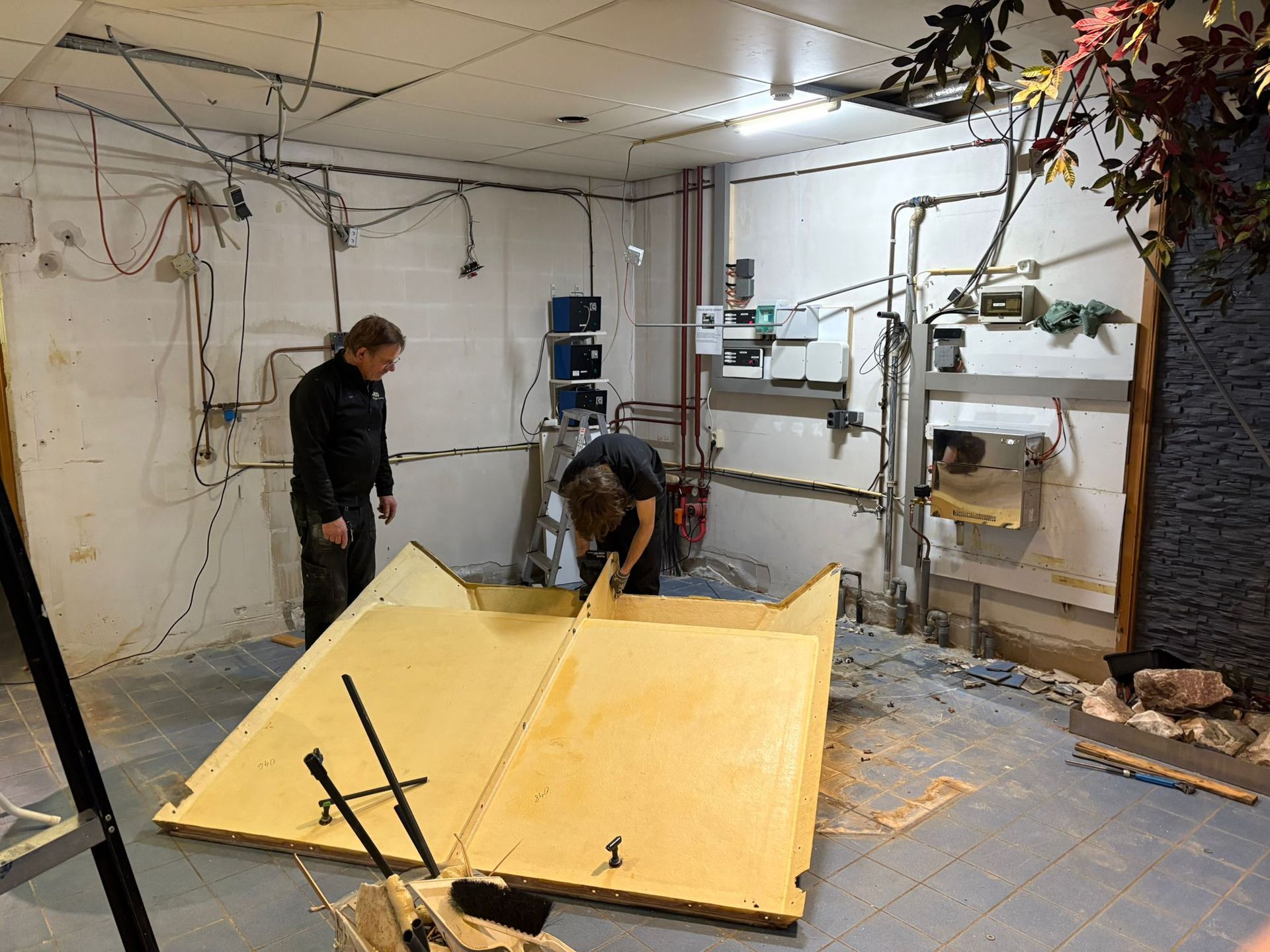

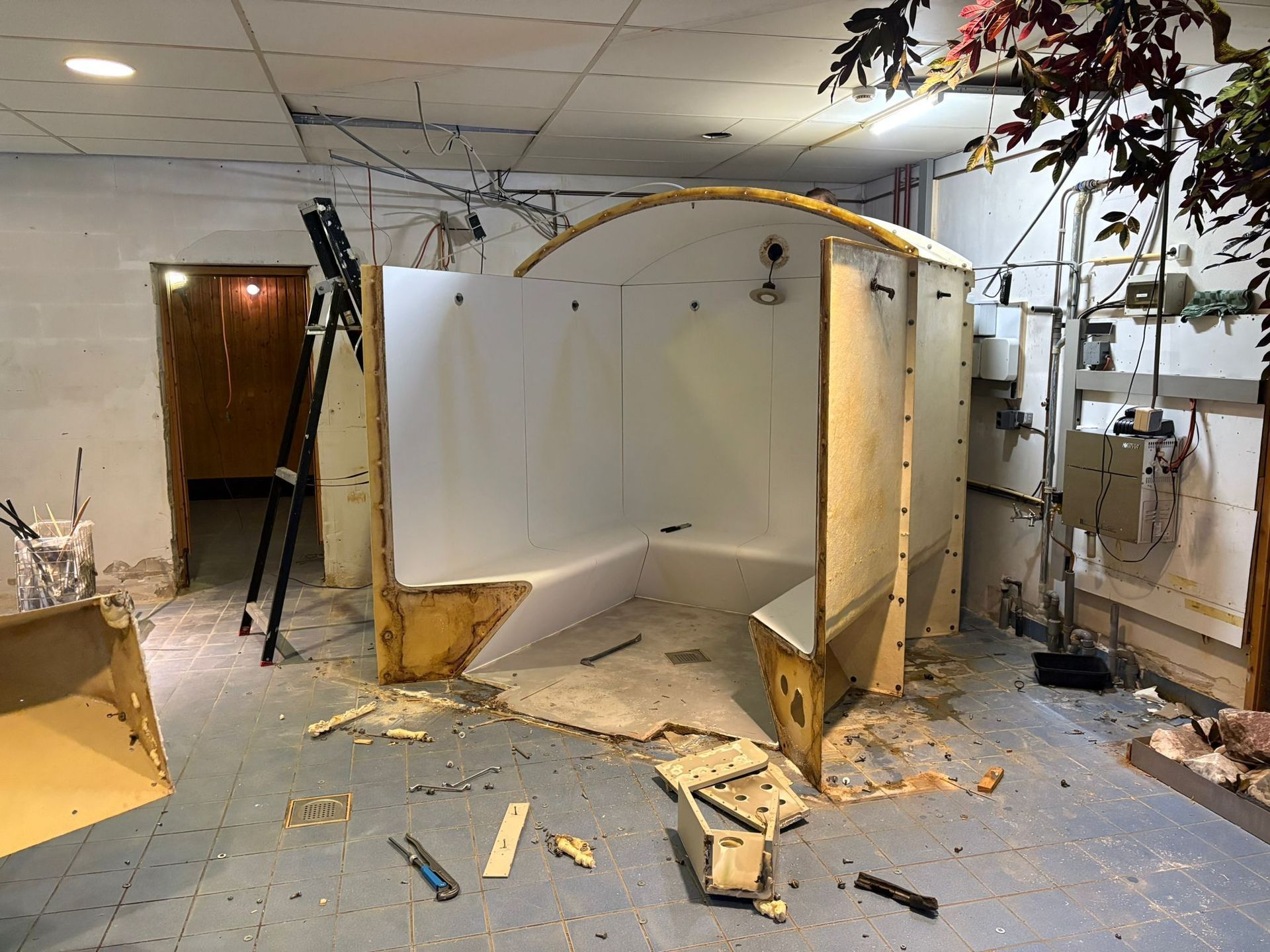

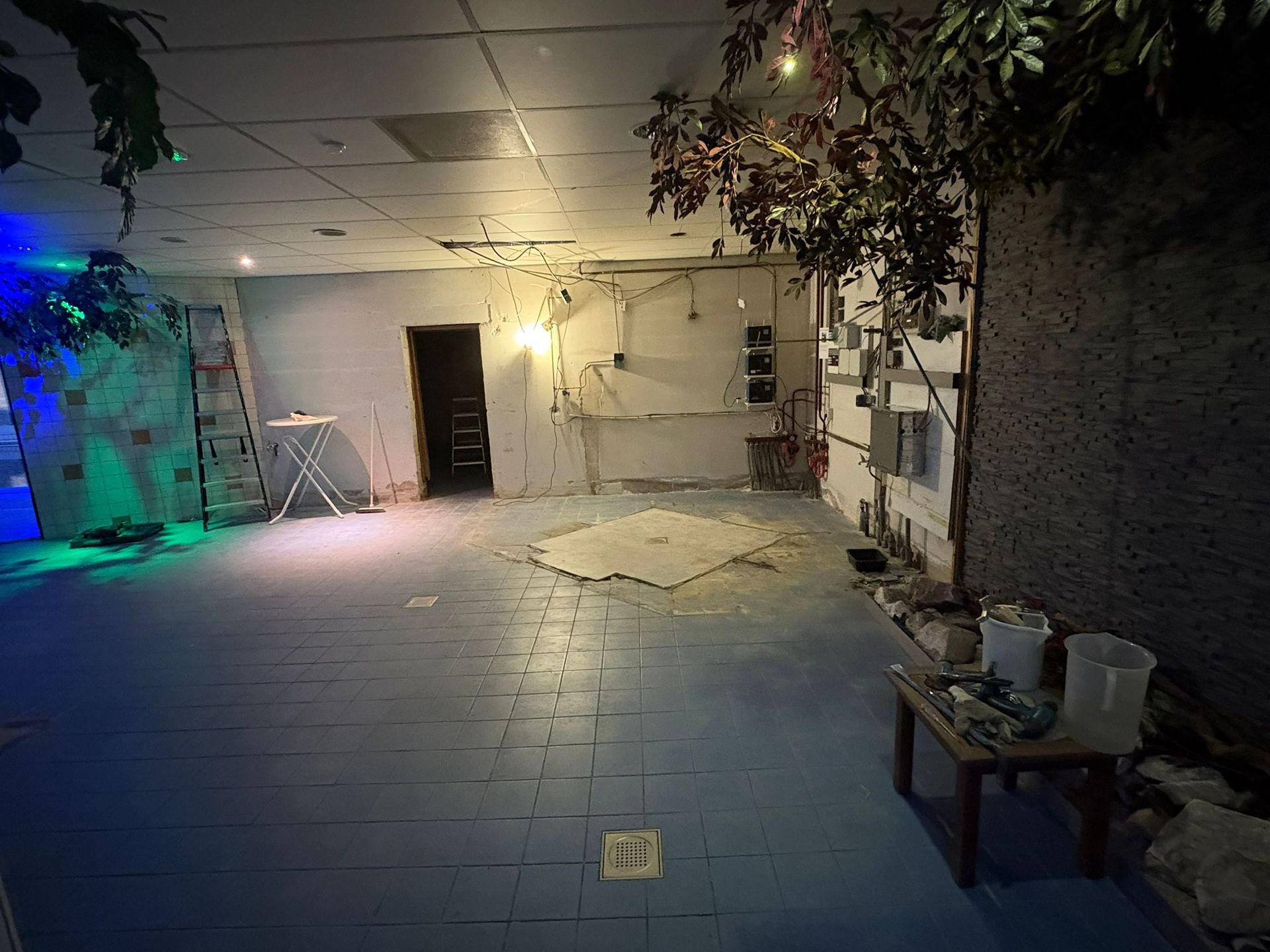

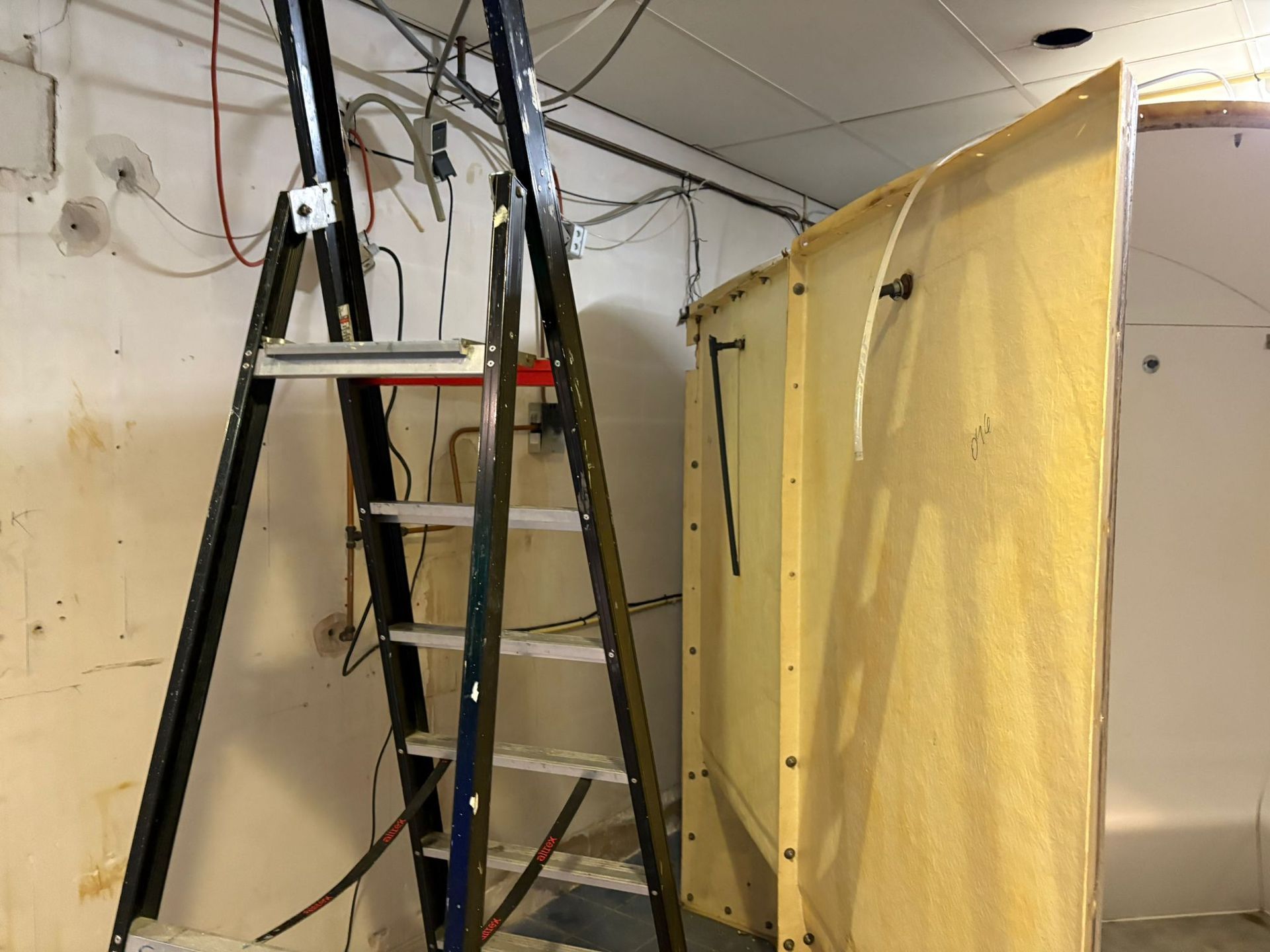

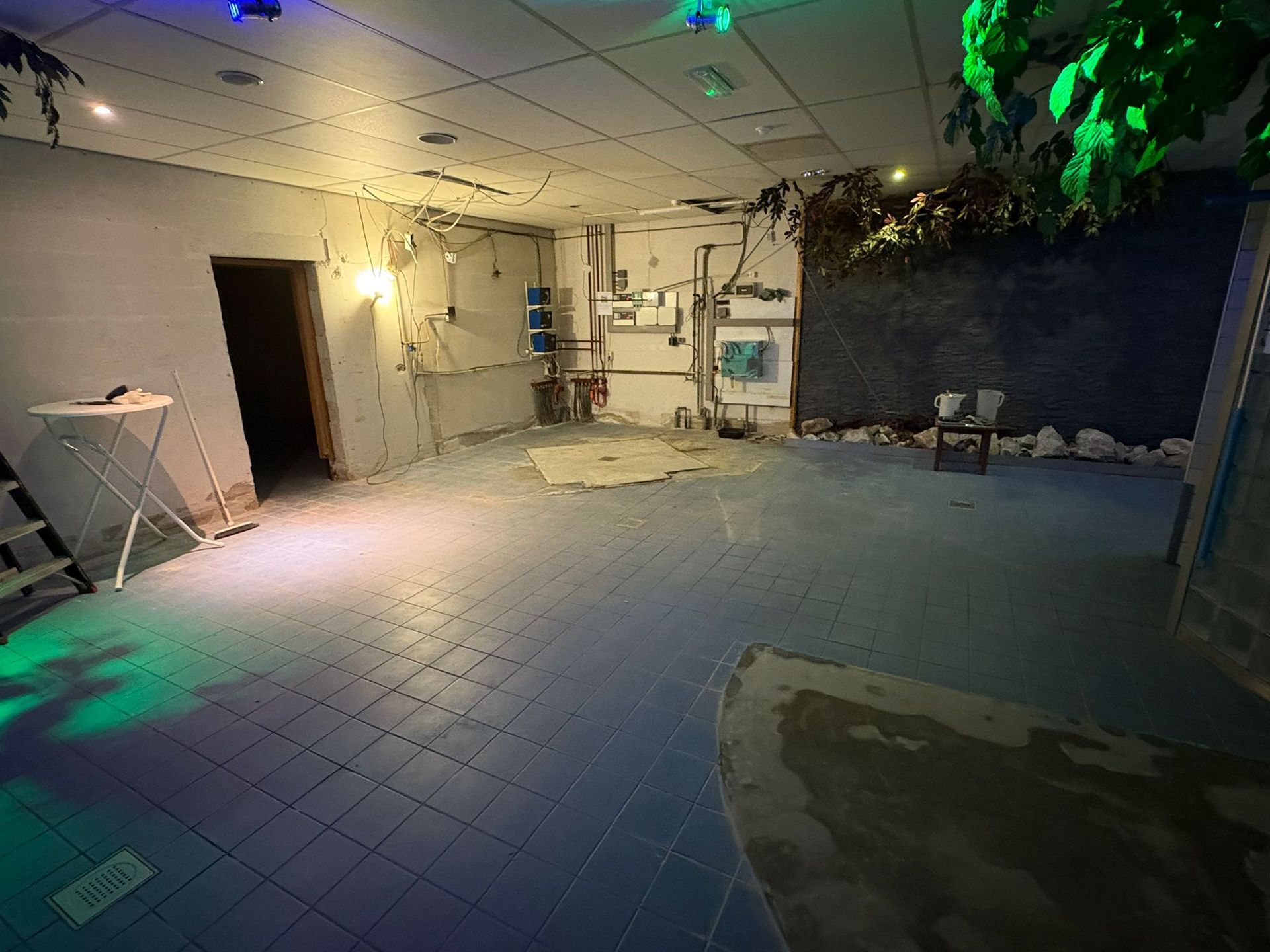

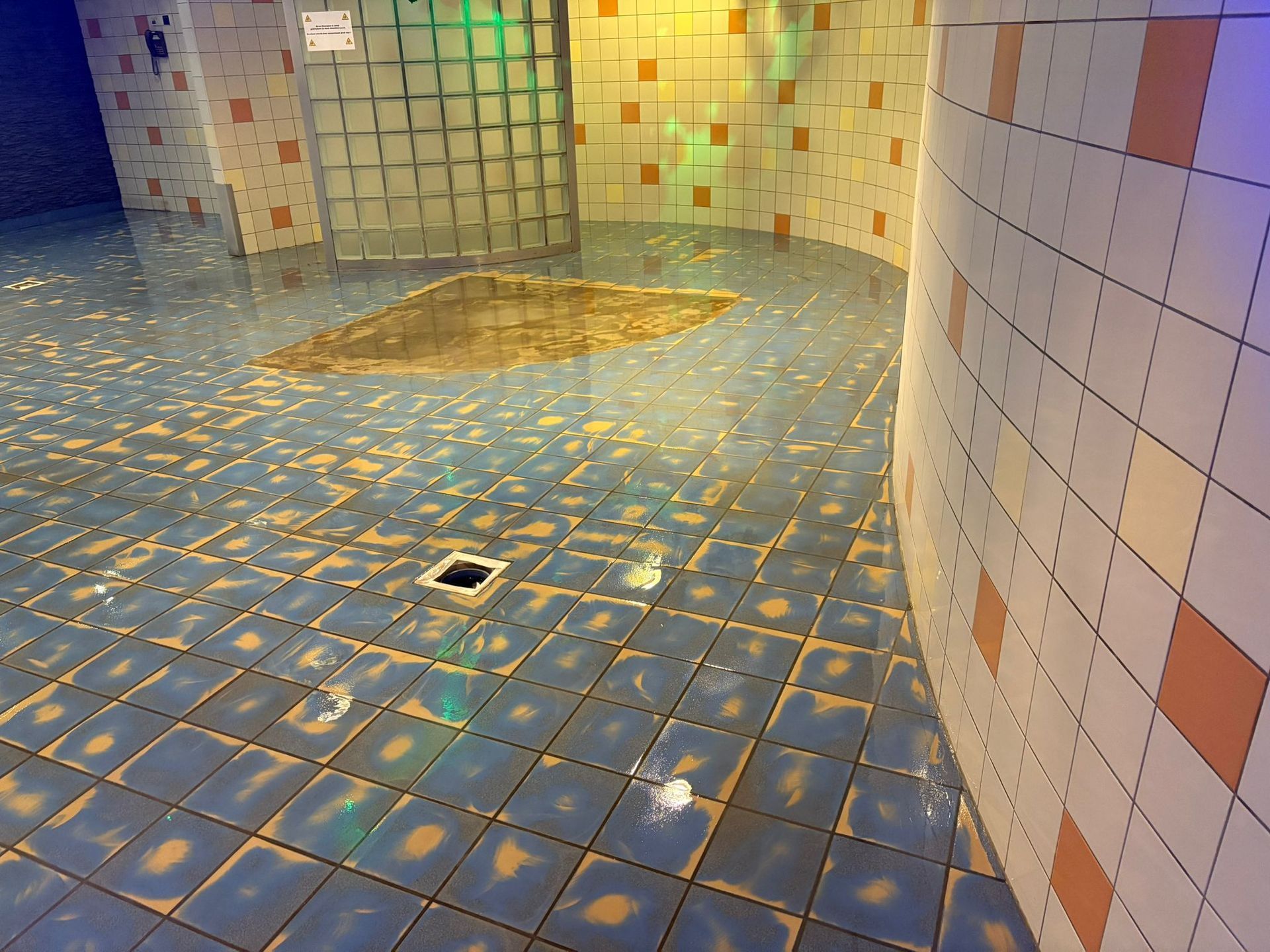

In de eerste weken werden de sauna, het stoombad en voetbad verwijderd. De houten wanden rondom werden gesloopt. Loszittende tegels werden er uitgehakt en de vloer geëgaliseerd.
Kleedlokalen:

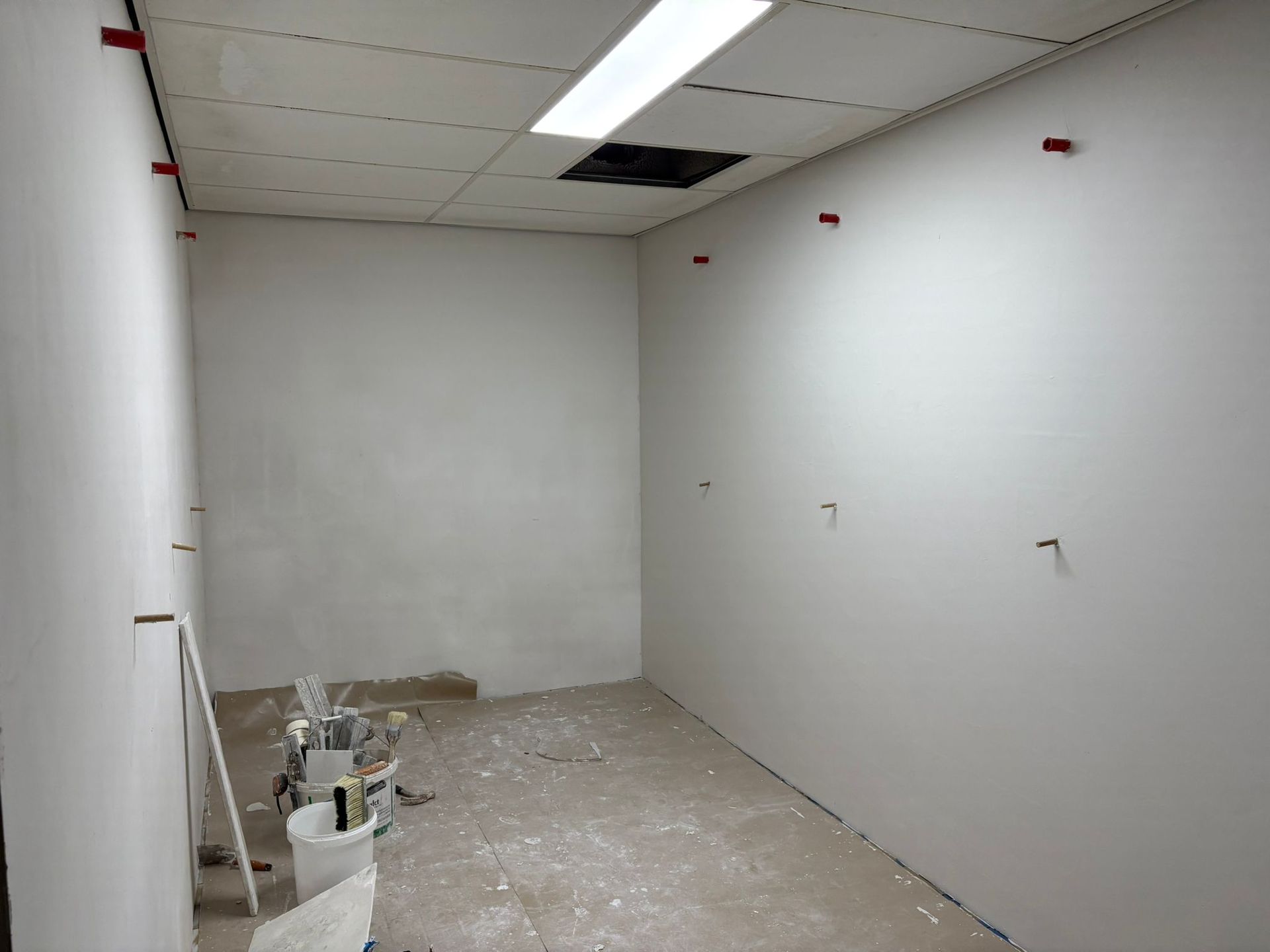

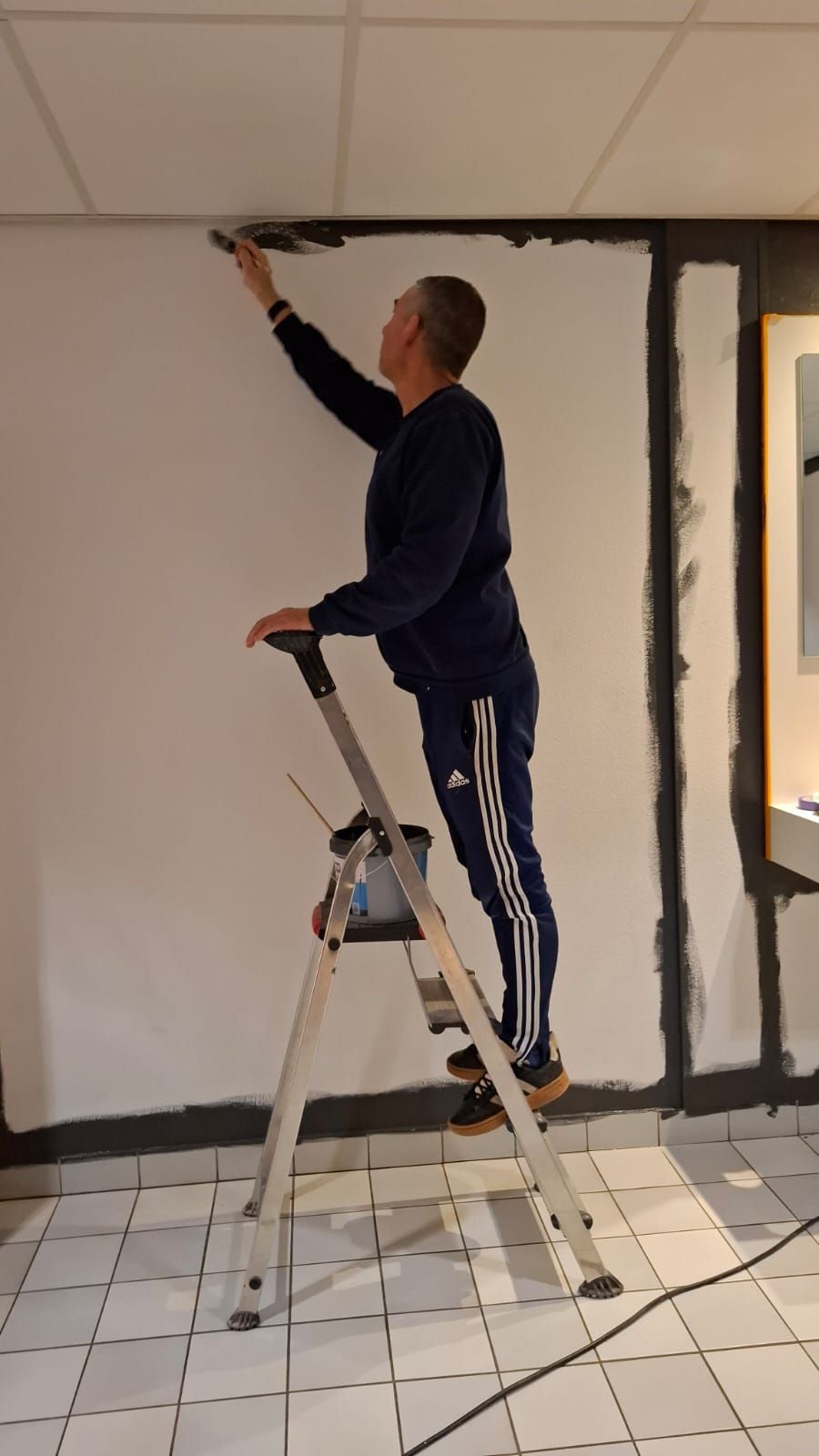

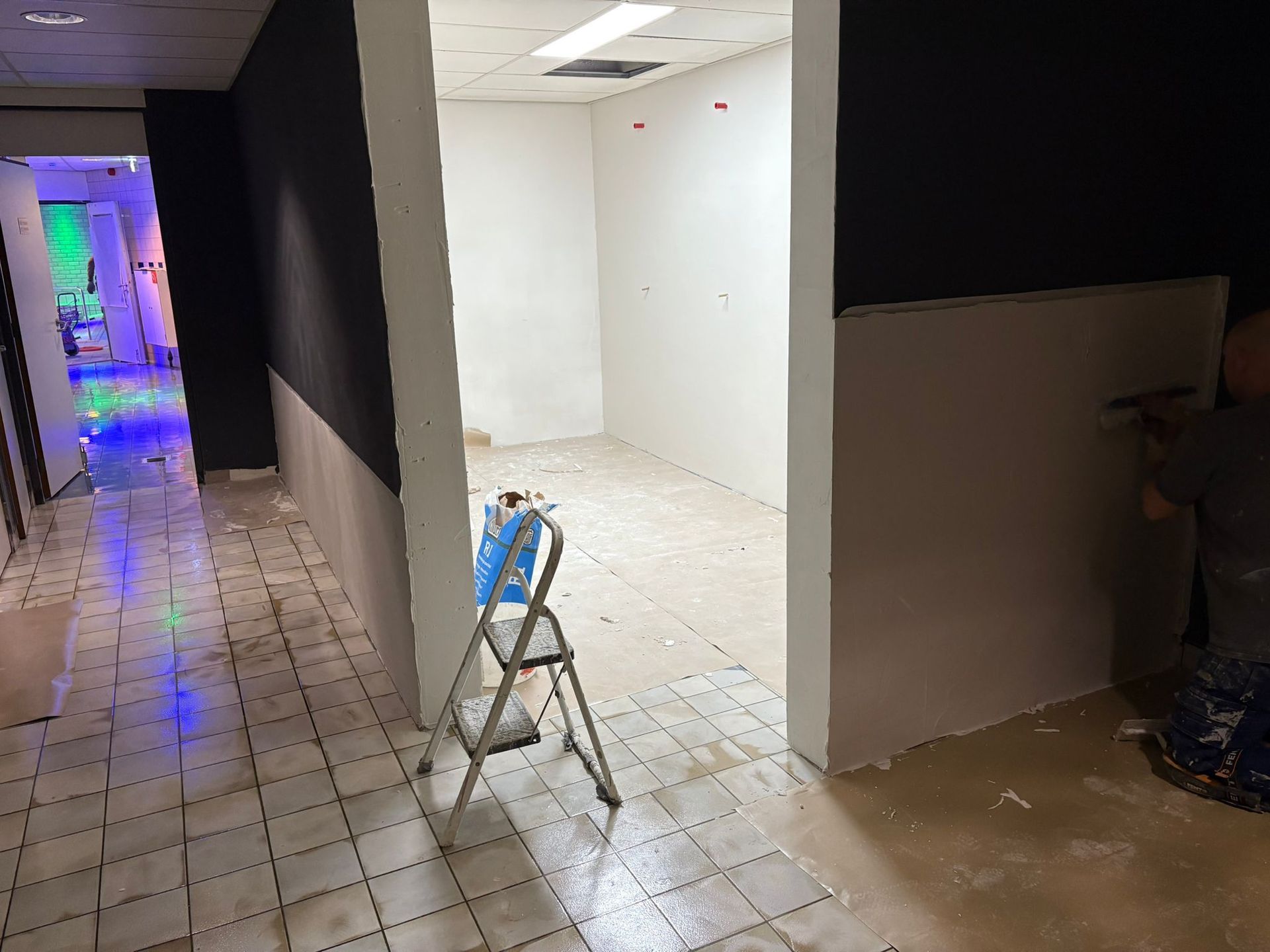

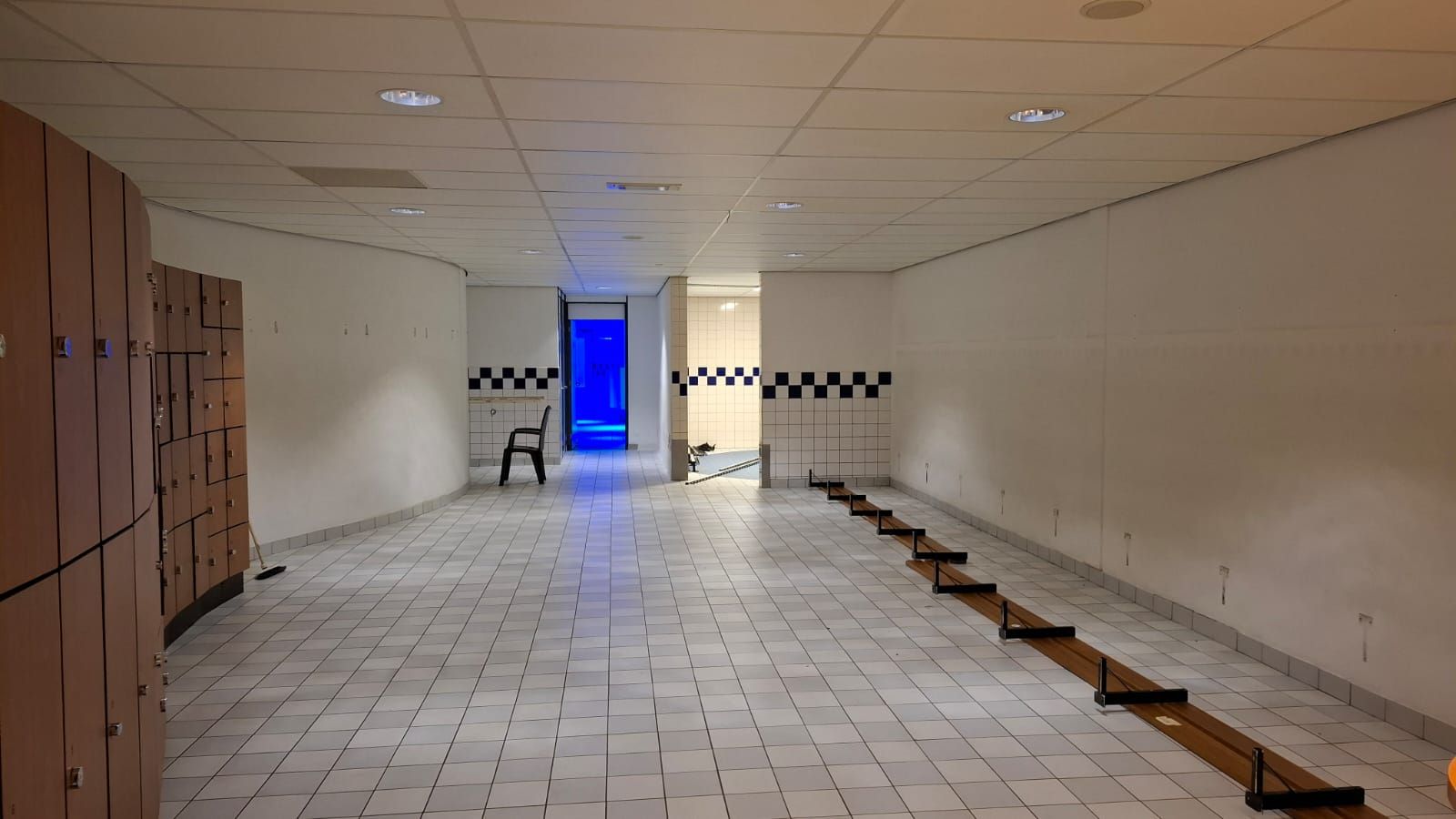

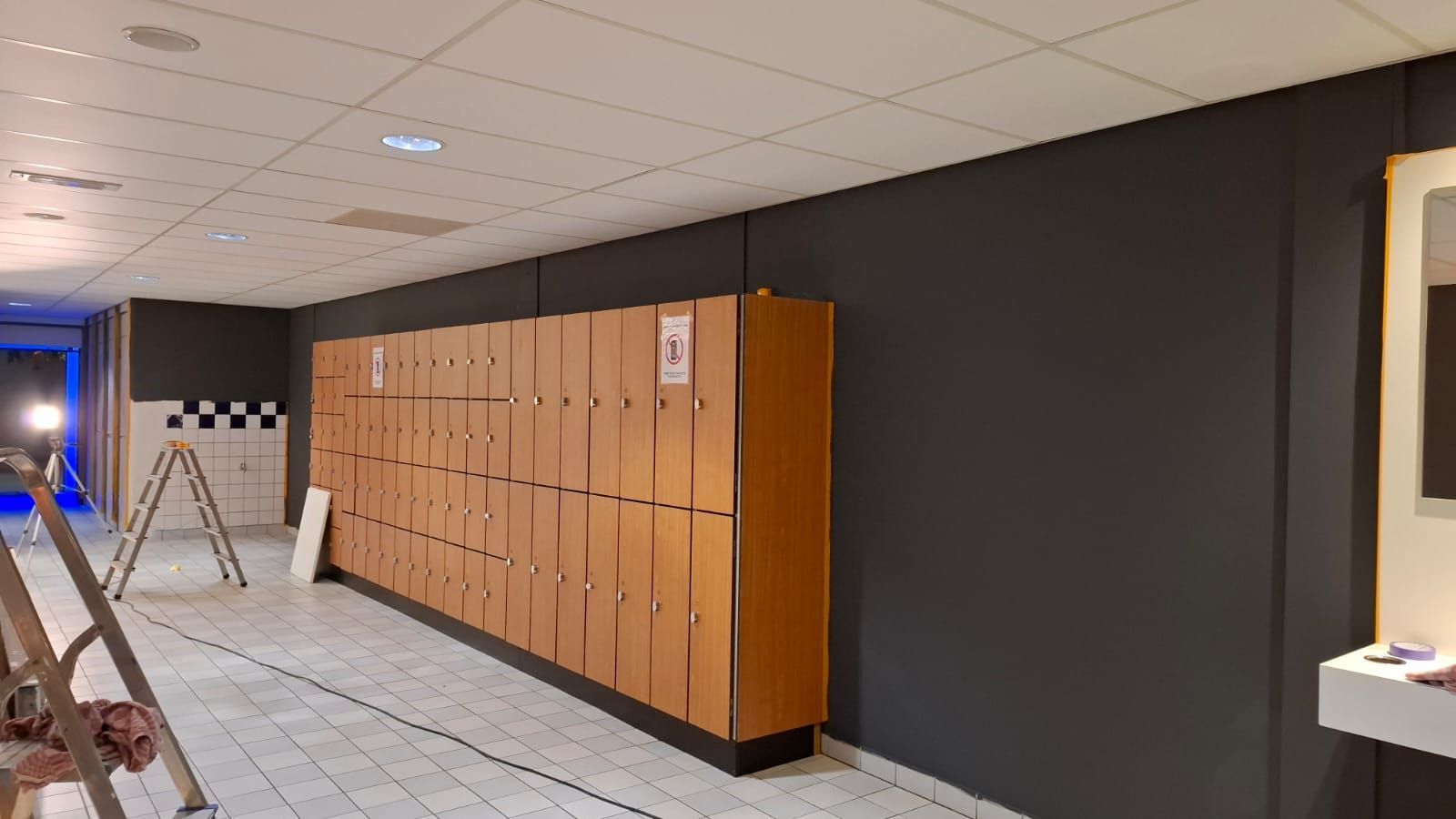

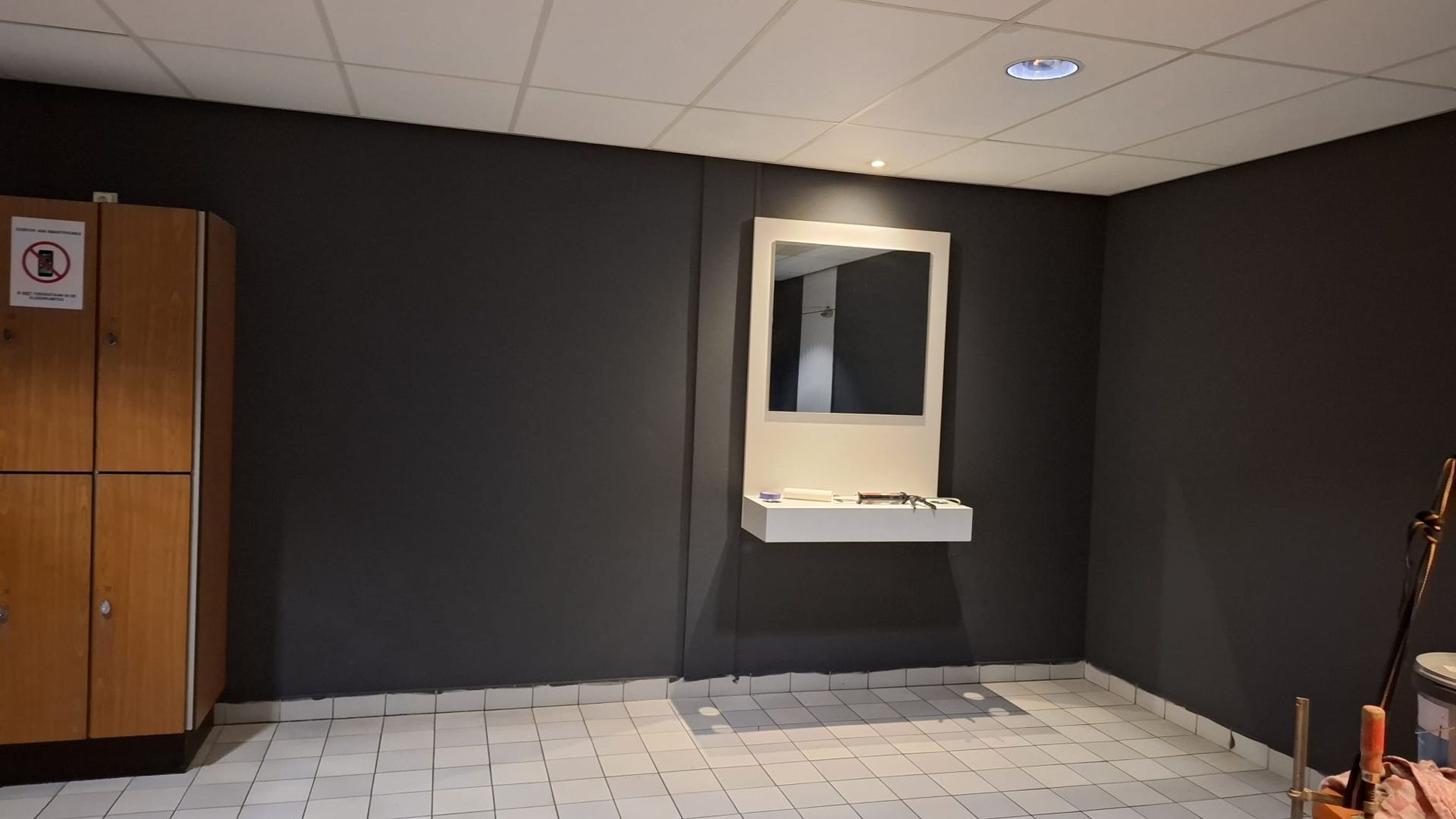

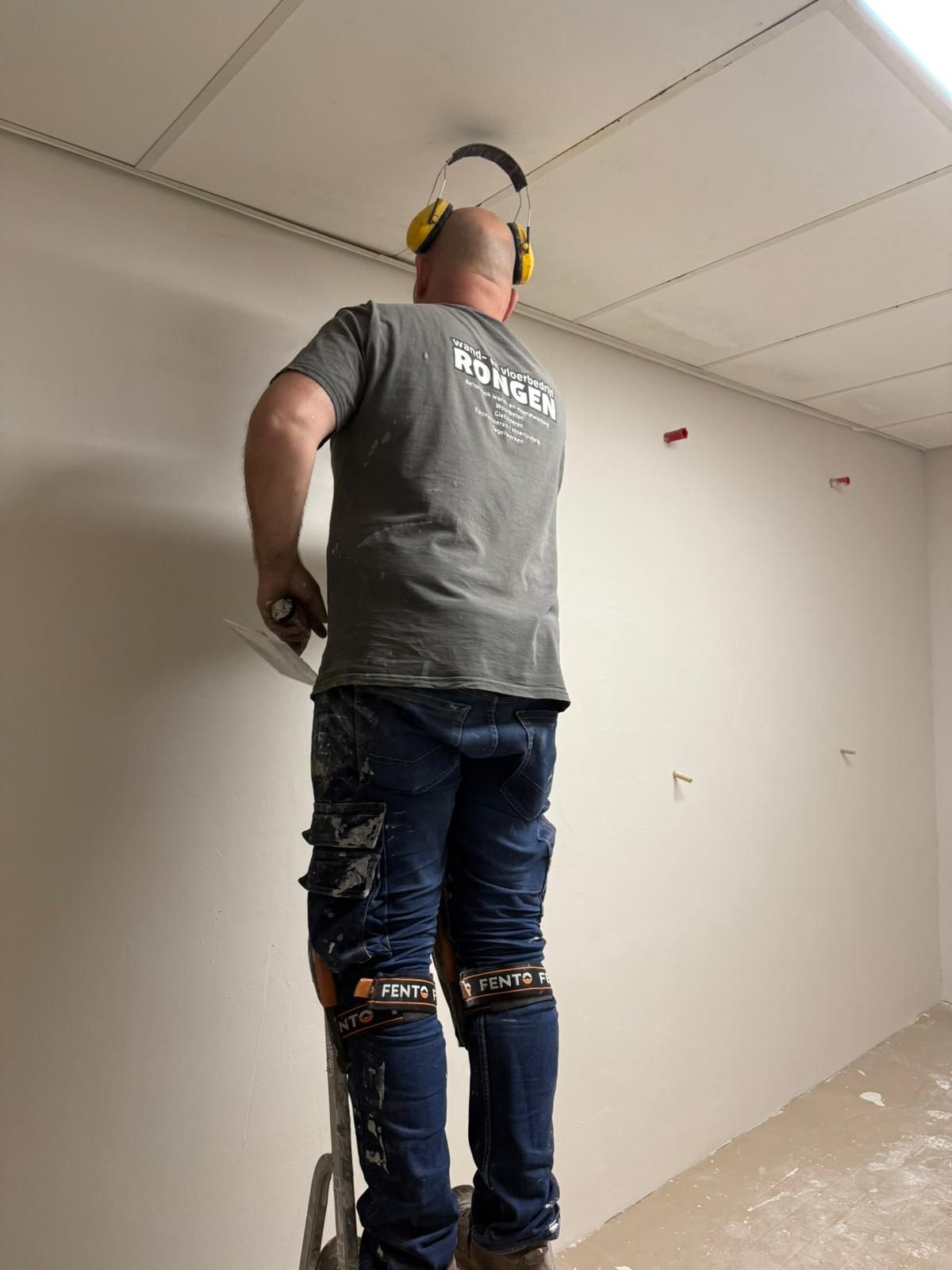

Onze kleedlokalen zijn tijdelijk naar de bovenverdieping verhuisd. De kleedlokalen worden eerst helemaal gestript. De muren worden geplamuurd en door Hans en Jan voorzien van een mooi nieuw kleurtje.
Vloeren:

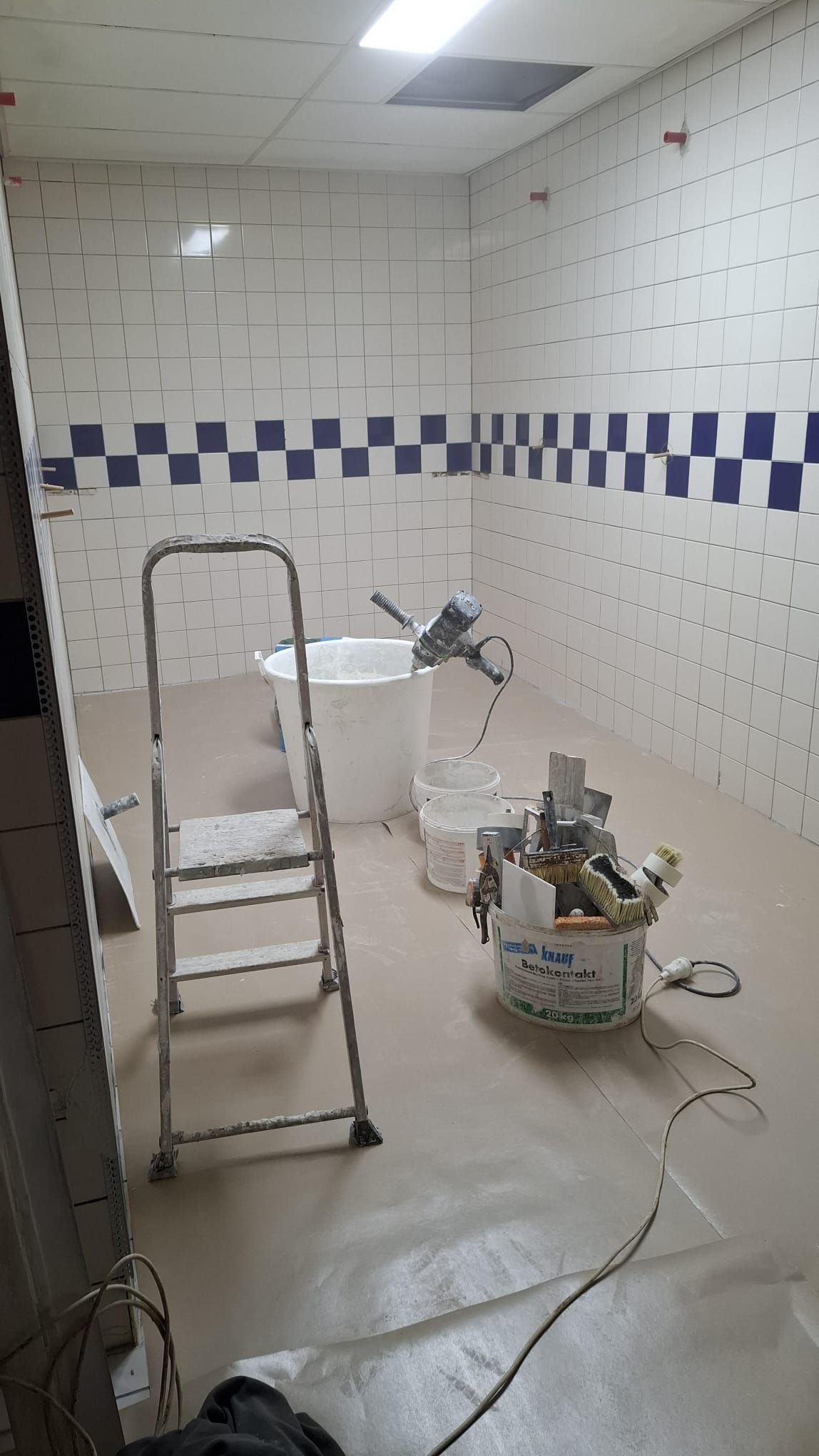

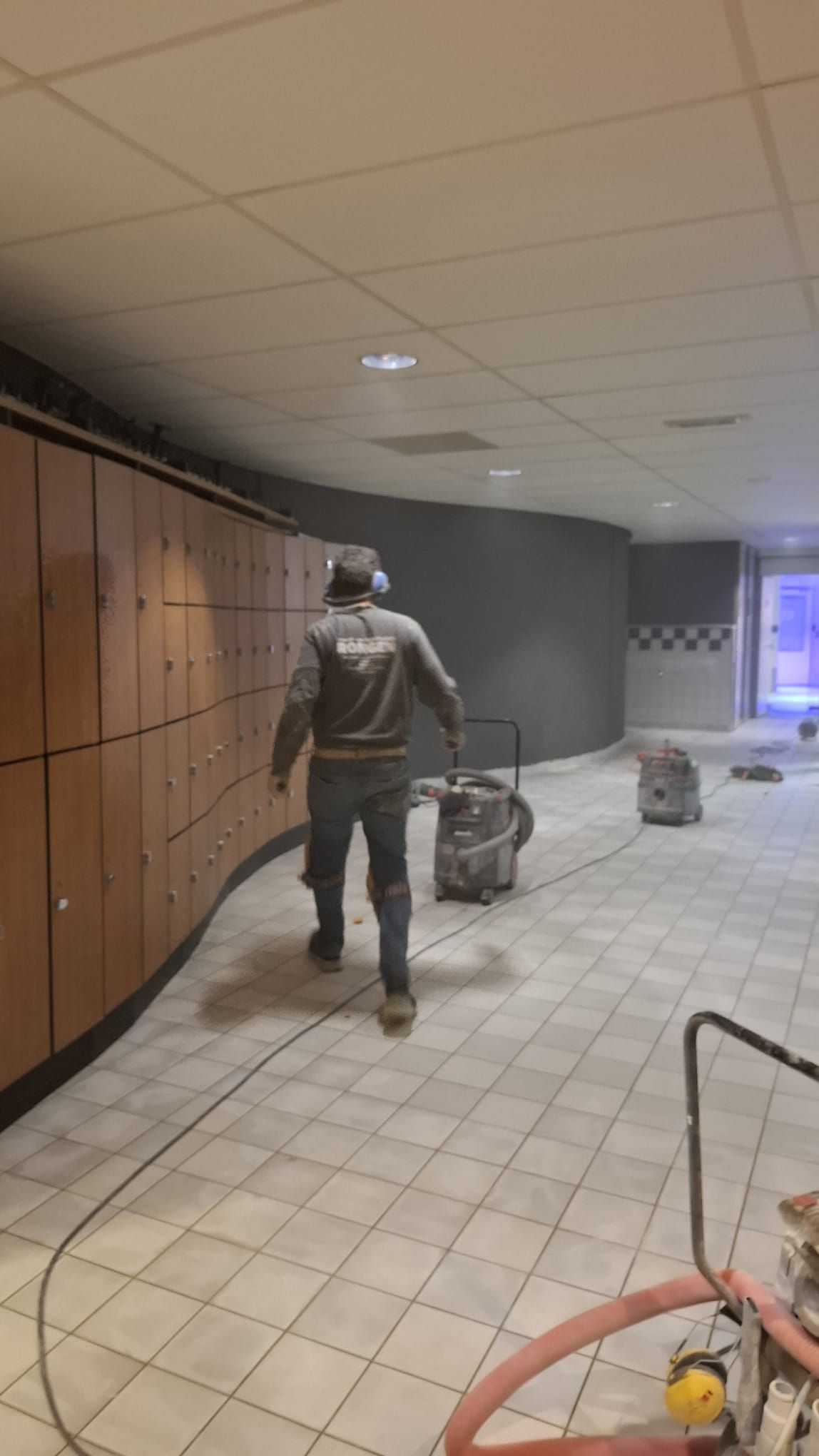

En dan toch wel het spannendste gedeelte. De vloeren. Vandaag 20 januari zijn ze begonnen met het opruwen van alle vloeren. Dit gaat gepaard met een beetje geluidsoverlast. Vandaag wordt er ook een vochtschild aangebracht. De mannen van Rongen Vloeren zorgen ervoor dat we straks een mooie nieuwe vloer hebben.
De vloeren zijn opgeruwd en de muren van de doucheruimtes zijn gestuct. De eerste laag zit al op de vloeren.

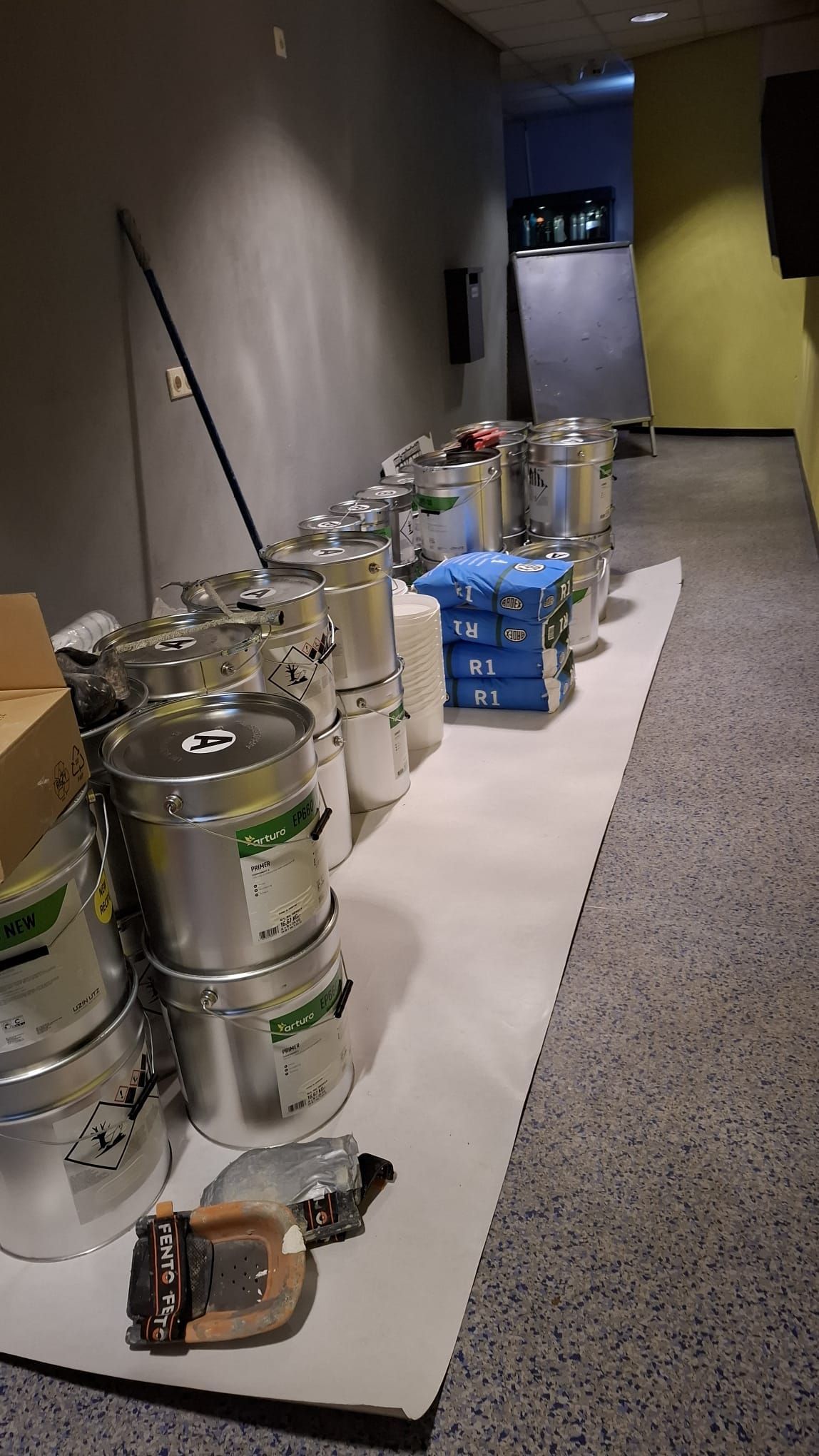

Alle vloeren zijn nu voorzien van de eerste lagen. In totaal komen er wel 7 tot 8 lagen op. De nieuwe ligstoelen en tafels voor in de relaxruimte zijn inmiddels ook binnen. Nu nog wachten op de nieuwe stoelen. De mannen van wand- en vloerbedrijf Rongen werken iedere dag weer hard om een mooi resultaat neer te zetten. De nieuwe banken voor in het kleedlokaal die tijdelijk in het foyer staan zijn al volop in gebruik. Langzaamaan komt het einde in zicht en zijn we ontzettend benieuwd naar het eindresultaat.
We zitten inmiddels in de laatste dagen van januari en de vloeren zijn klaar. Momenteel worden de wanden van de grote douche voorzien van een laag op kleur. Daarna gaan we de banken weer terughangen, douchekoppen terugplaatsen en alles afwerken. En aangezien alles onder een dikke laag stof zit, zullen we ook nog even grondig moeten poetsen. Op 9 februari zijn de kleedlokalen , douches en zwembad weer geopend. We zijn heel benieuwd wat jullie van het eindresultaat vinden.
Het einde is in zicht!

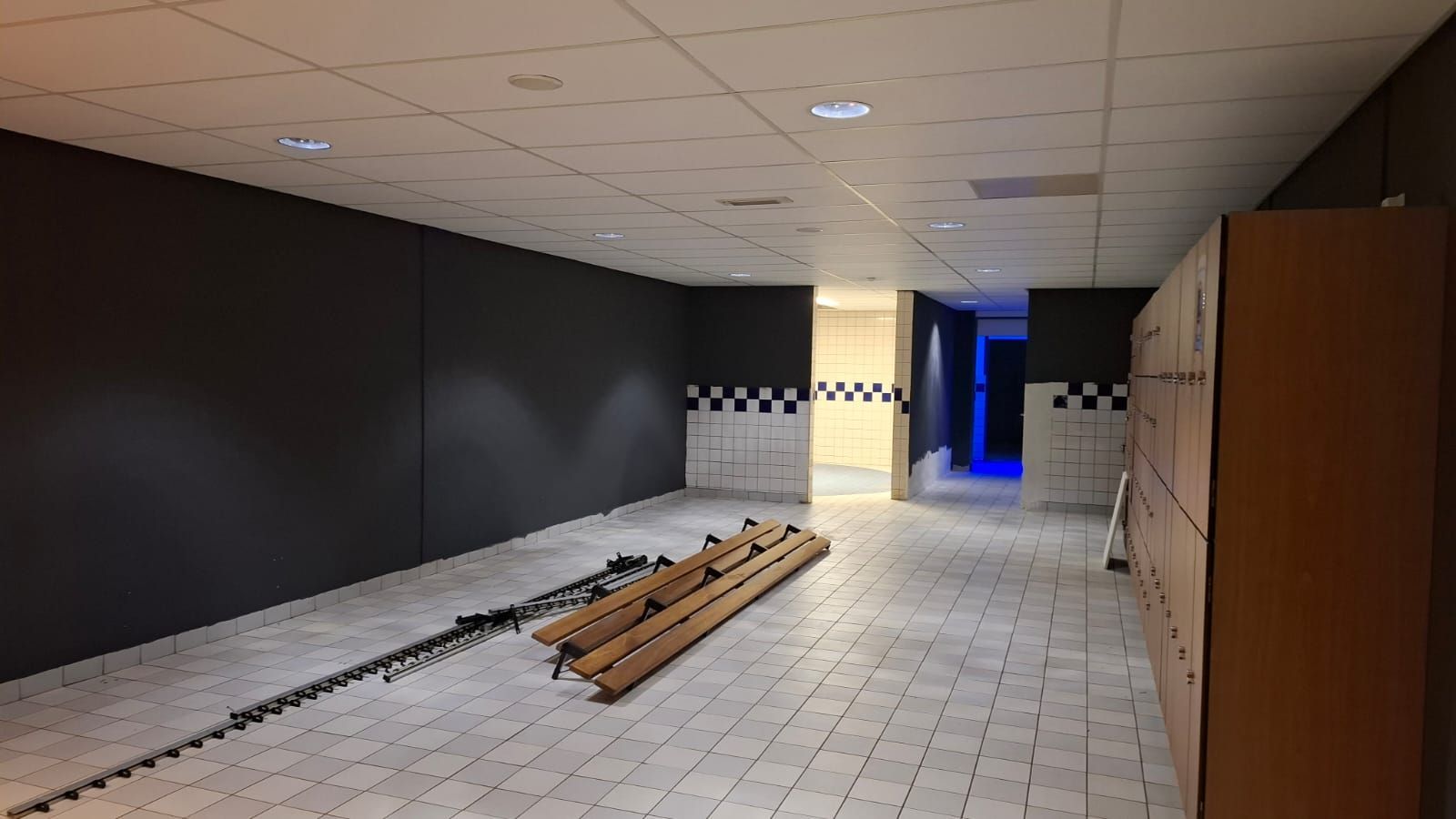

De vloeren zijn en douchewanden zijn klaar. Inmiddels hangen de banken en kapstokken ook weer aan de muren. Aankomende week worden de laatste dingen nog afgewerkt. Daarna wordt alles nog eens extra goed gepoetst en zijn we helemaal klaar voor de opening op 6 februari. Nog even wachten dus!
Aanstaande maandag gaan ze ook beginnen met het opbouwen en plaatsen van de sauna en het stoombad. Deze gaan de week daarna weer open.
Allerlaatste loodjes
De kleedlokalen zijn alweer bij een week open en we hebben al veel mooie reacties mogen ontvangen. We zijn nu hard aan het werk om aanstaande maandag 17 februari de sauna en het stoombad weer te kunnen openen. Beide zijn geplaatst en nu volgt het elektra en de afwerking nog. Dan nog goed alles poetsen en dan kunnen jullie vanaf volgende week weer genieten van jullie welverdiende ontspanning.
